风机吊装持续推进
主变压器安装完成
升压站设备
也即将进入调试阶段
……
连日来

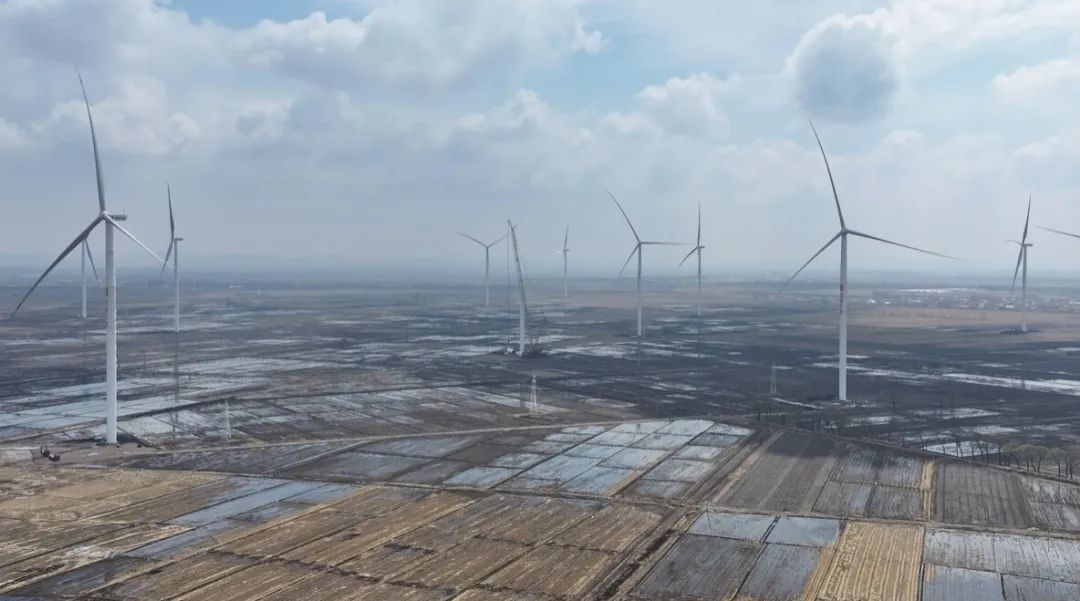

辽宁大唐国际开原庆云堡
200兆瓦风电项目
争分夺秒赶工期、抓进度
咬定目标不放松
确保项目
加快推进、如期并网发电

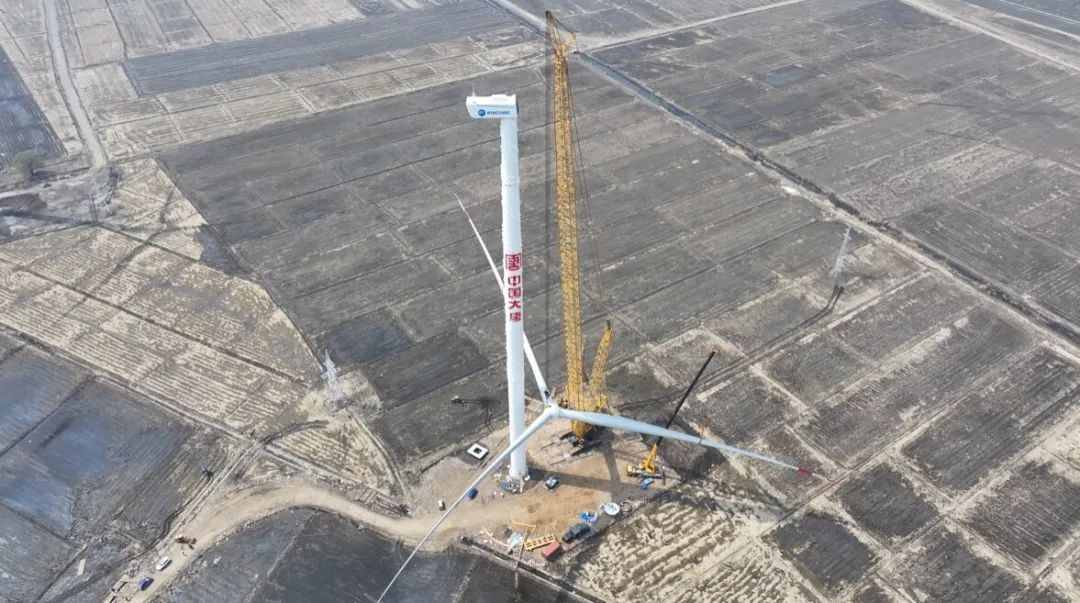

走进开原市庆云堡镇西孤家子村,远远便可以望见一排排风电塔筒林立,场面蔚为壮观。施工现场,一片片巨大的风机叶片被集中放置,等待天气适宜时进行安装。

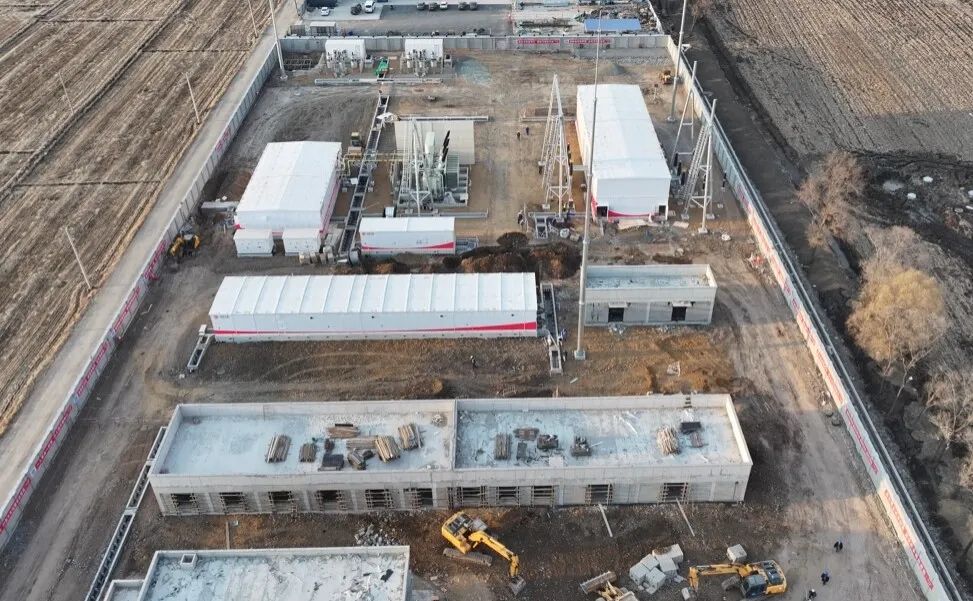

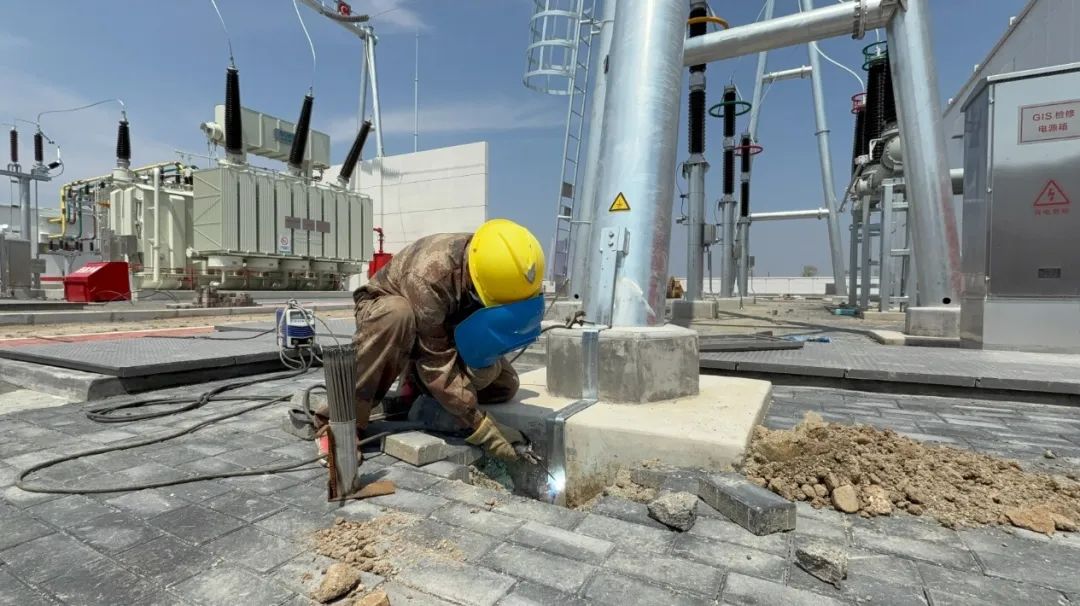

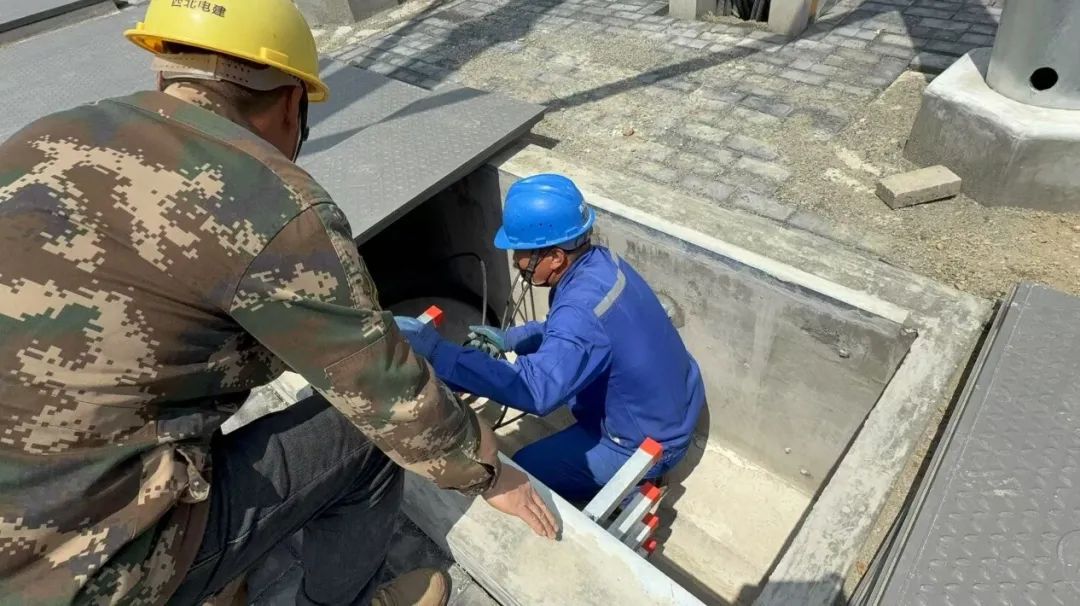

这边风机吊装“风头正盛”,升压站建设同样“火力全开”。来到升压站施工现场,只见工程机械往来穿梭,工人有序施工。记者在现场看到,升压站综合楼主体结构已基本完工,来到综合楼的北侧,施工人员正进行设备接地工作。项目管理人员王宝成说,目前,风电项目的核心区——主变压器已于4月中旬安装完毕,电气设备也已陆续进场。预计升压站工程将在5月底竣工,待全部完成后便可以进行设备试验并进入调试阶段。
辽宁大唐国际开原庆云堡200MW风电项目由大唐国际投资建设,建设范围为开原市庆云堡镇、金沟子镇、八宝镇,总投资14.3亿元,装机容量200兆瓦,安装40台5兆瓦风电机组及1座大唐庆云堡220千伏升压站。
开原庆云堡200兆瓦风电项目于2023年9月开工建设。自项目开工以来,风机叶片在安装过程中,受风速等天气因素的制约,安装进度受到一定影响。为抢抓工期,施工人员紧盯工程任务节点,灵活安排施工,经常在夜间气候条件允许时开展吊装作业,确保项目有序推进。
王宝成说,升压站作为一个风电项目的中枢环节,堪称整个风电场运行的强大心脏。它负责把风机转动带来的电能电压升压到220千伏后,才能达到上网标准。如今,升压站工程进入尾声,为项目全容量并网打下坚实的基础。
截至目前
场内道路建成60.3公里
风机桩基础建成34基
风机平台浇筑完成34基
集电线路基础建成289基
升压站完成土建及电气调试工作
完成固投77601万元
预计年底将投产发电
项目建成后主要从事
电力生产与销售
投产后预计每年可为电网提供
清洁电能约6亿千瓦时
平均年产值1.6亿元
预计平均年利税0.55亿元
安排就业60人
(铁岭市融媒体中心记者 郑晓丹 杨洋)
